开云教职工公租房项目
工 作 简 报
第3期
开云新校区建设指挥部 2026年7月31日

一、项目调规方案公示
7月14日,公租房调规情况在我校公示结束。7月17日取得公证书,现已将公证书及经设计院完善后的总图等资料提交至成都东部新区公园城市建设局进行批前公示。
二、人防异地建设费缴纳
7月31日,公租房项目人防异地建设相关资料报送至成都东部新区国防动员办公室,待其审核完毕后下达人防异地建设费交款通知书,我校缴纳人防异地建设费后,即进行工程规划许可证递件流程。
三、项目施工进度

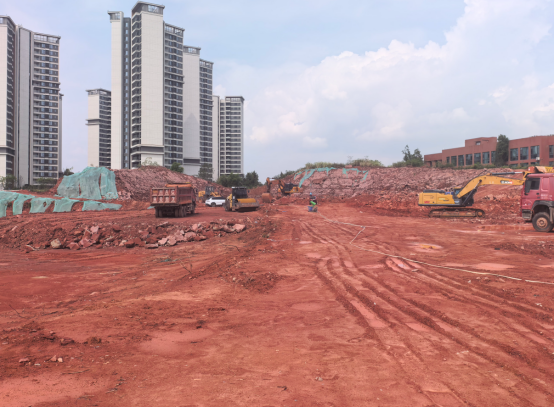

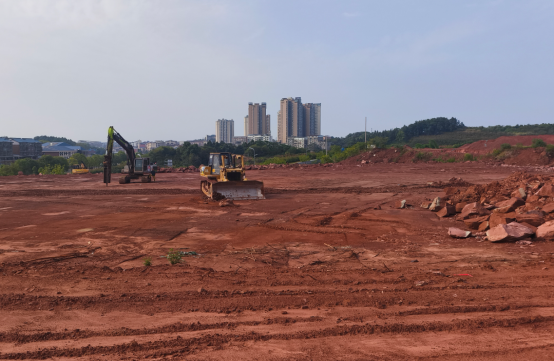

完成对1、2、4号楼挖方区域的回填。

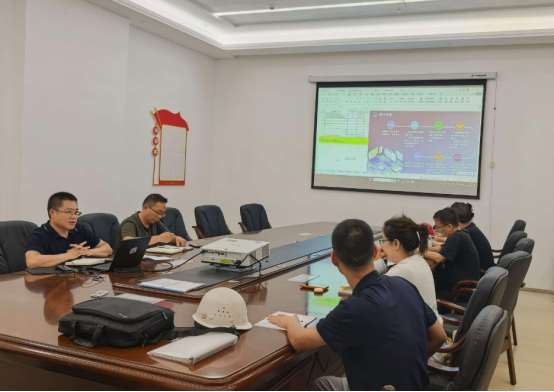

四、并联验收
